Bautagebuch: innoComfort - Bungalow 112 m²

27.05.09
Der schmucke Bungalow wird den neuen Eigentümern übergeben. Der Umzugswagen kann kommen!

18.05.09

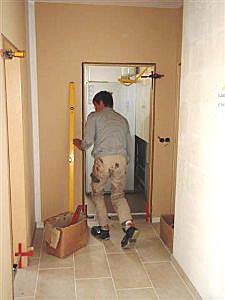

Die Innentüren werden eingebaut.

12.05.09

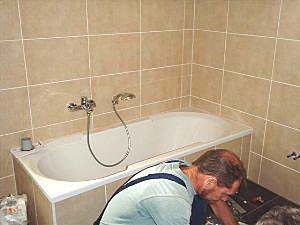

... innen findet die Endmontage der Sanitärobjekte statt.

12.05.09

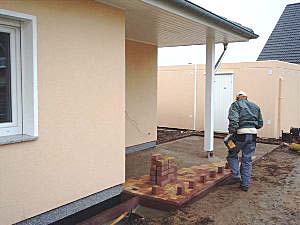

Die Pflasterarbeiten sind beendet, ...

04.05.09
Die Terrasse wird gepflastert.

30.04.09

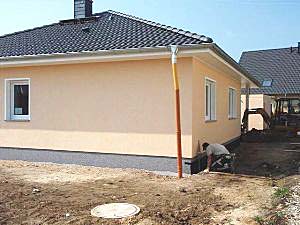

Die Arbeit an den Außenanlagen beginnt.

29.04.09
Die Fliesenarbeiten sind in vollem Gange.

23.04.09

Der Fliesenleger grundiert die Wände als Vorbereitung für die Wandfliesen.

22.04.09

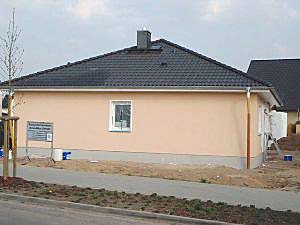

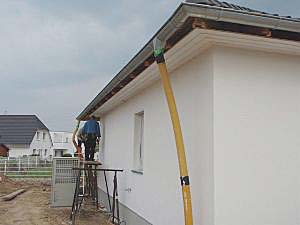

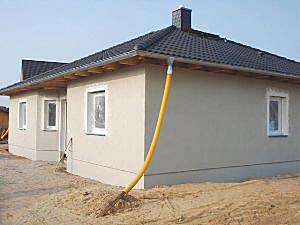

Die Fassade erhält ihren Endanstrich.

20.04.09

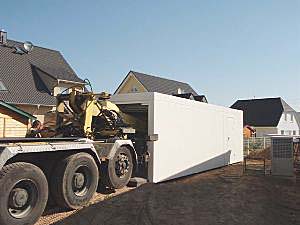

Die Garage wird gestellt.

17.04.09

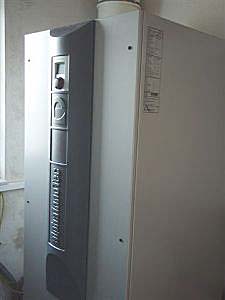

Auch die Heizungsanlage ist fertiggestellt.

17.04.09
Der Dachkasten wird montiert.

17.04.09
Die Streifenfundamente für die Garage sind betoniert.

16.04.09

Auch die zweite Lage des Außenputzes ist jetzt fertig.

06.04.09
Die erste Lage des Außenputzes ist fertiggestellt.

02.04.09

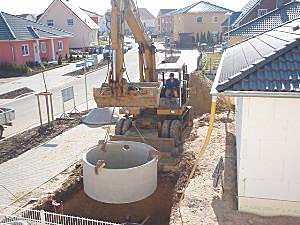

Die Zisterne wird gesetzt.

01.04.09

Die Arbeiten am Wärmedämmverbundsystem haben begonnen.

25.03.09

Der Estrich ist fertiggestellt.

23.03.09

Die Hauseinführung der Versorger ist erfolgt.

20.03.09

Die Fußbodenheizung ist verlegt, der Estrich kann kommen.

12.03.09

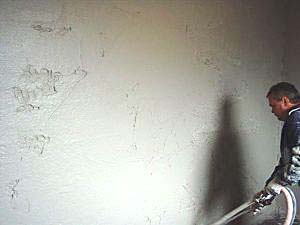

Die Innenputzarbeiten sind in vollem Gange.

11.03.09

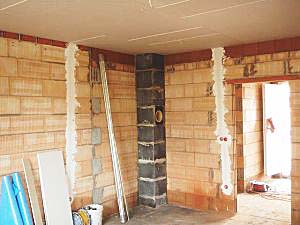

Auch die Elektrorohinstallation ist beendet.

11.03.09

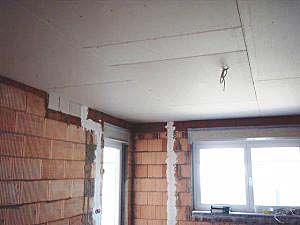

Die Trockenbauarbeiten für die Decke sind abgeschlossen.

09.03.09
... und verlegt.

09.03.09

Die Dachziegel werden auf das Dach gehoben ...

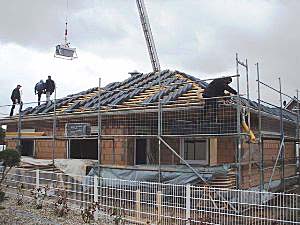

04.03.09

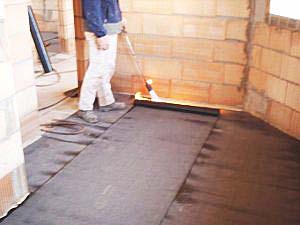

Auf der Bodenplatte wird die Schweißbahn verklebt.

04.03.09

Die Einlattung für die Dacheindeckung beginnt.

02.03.09
... und der Bauherr hat den letzten Nagel eingeschlagen!

02.03.09

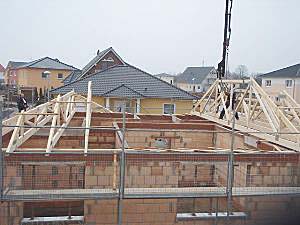

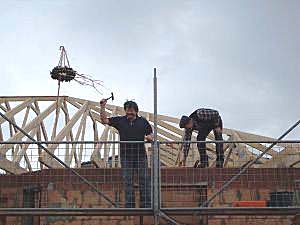

Der Dachstuhl wird gerichtet ...

24.02.09

Die Maurer beginnen mit dem Anlegen des Innenmauerwerks.

23.02.09

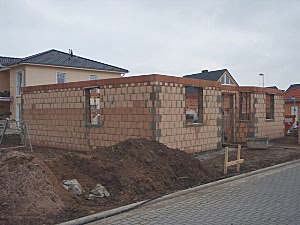

Das Außenmauerwerk ist hergestellt.

18.02.09

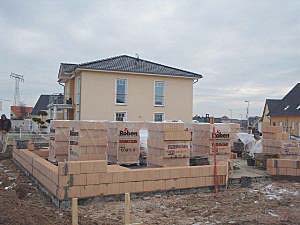

Die Maurerarbeiten haben begonnen.

11.02.09
... und frisch grundiert.

10.02.09

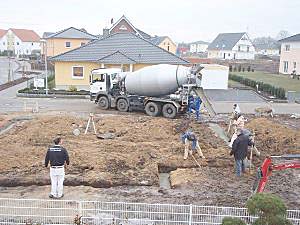

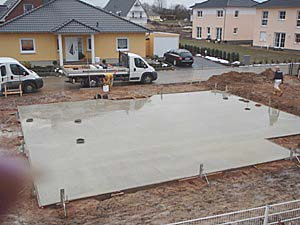

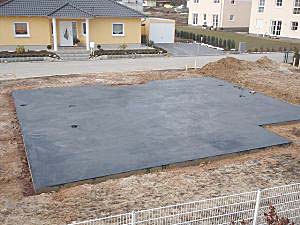

Die Bodenplatte ist fertig gegossen ...

10.02.09

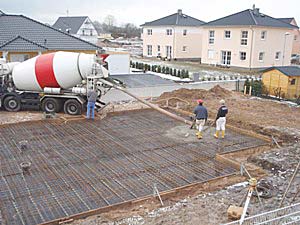

Auch die Bewehrung ist verlegt, die Betonage kann beginnen.

09.02.09

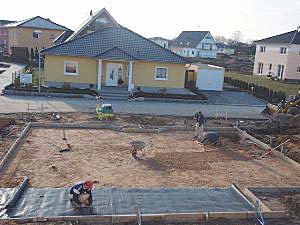

Das Feinplanum wird hergestellt und die Noppenbahnen verlegt.

05.02.09
... und die Frostschürzen werden betoniert.

05.02.09

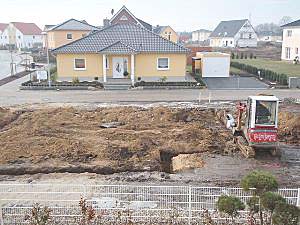

Die Schachtarbeiten für die Frostschürze beginnen ...

03.02.09

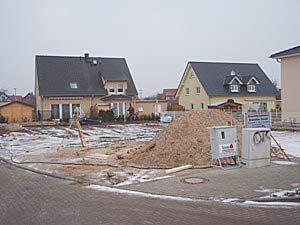

Baubeginn: die genaue Lage des Hauses wird eingemessen und abgesteckt.
